Etapy tworzenia strony internetowej – jak krok po kroku powstaje strona firmowa?

Etapy tworzenia strony internetowej to zwykle dziesięć kroków, od briefu i opracowania wymagań, przez architekturę i treści, aż po kodowanie, wdrożenie na serwer produkcyjny i wsparcie po uruchomieniu. Kolejność tych kroków ma znaczenie, bo każdy z nich dostarcza dane wejściowe dla następnego. W całym procesie budowy strony największe koszty nie biorą się z samego kodowania, tylko z pomijania etapu planowania. Poniżej rozkładam realizację strony internetowej na części i pokazuję, na którym etapie musisz coś dostarczyć jako zleceniodawca.

etapy projektowania strony internetowej

Z jakich etapów składa się proces tworzenia strony internetowej?

Proces tworzenia strony składa się z dziesięciu etapów, które przechodzi się w stałej kolejności. Zmiana sekwencji albo pominięcie kroku zwykle kończy się dodatkowymi kosztami na późniejszym etapie, bo każdy etap budowy strony opiera się na wynikach poprzedniego.

  1. Zbieranie wymagań i brief. Rozmowa o celach biznesowych, grupie docelowej i funkcjach. Na tym etapie decyduje się, czy powstaje wizytówka, rozbudowany serwis czy sklep.

  2. Opracowanie wymagań i stworzenie specyfikacji technicznej. Brief zamienia się na konkretny zakres prac. Powstaje liczba podstron, lista integracji i wymagania wydajnościowe.

  3. Architektura informacji i user flows. To właściwy etap planowania strony, na którym powstaje mapa strony oraz ścieżki użytkownika. Sposób planowania hierarchii rozwijam w materiale o tym, jak zaplanować strukturę strony internetowej.

  4. Przygotowanie treści. Teksty i grafiki na stronie powstają przed projektem wizualnym. To treść strony wyznacza układ sekcji, a nie odwrotnie.

  5. Projektowanie graficzne. Na bazie treści powstaje wireframe, makieta i prototyp. Design strony internetowej obejmuje kolorystykę, typografię i responsywne widoki.

  6. Kodowanie strony www. Zaakceptowany projekt zamienia się w działający kod strony. Frontend odpowiada za wygląd, backend za logikę i bazę danych.

  7. Wdrożenie na serwer produkcyjny. Strona trafia z serwera testowego na docelowy hosting. Instalacja strony www obejmuje domenę, certyfikat SSL i przekierowania.

  8. Testowanie projektu i poprawki. Sprawdza się działanie na różnych urządzeniach i przeglądarkach. Testuje się formularze, linki i szybkość.

  9. Oficjalne uruchomienie strony. Domena produkcyjna zostaje podpięta, a mapa witryny trafia do Google Search Console. Następuje audyt powdrożeniowy.

  10. Wsparcie i rozwój strony internetowej. Po starcie dochodzą aktualizacje, kopie zapasowe i bieżąca optymalizacja. Uruchomienie strony internetowej to początek pracy, nie jej koniec.

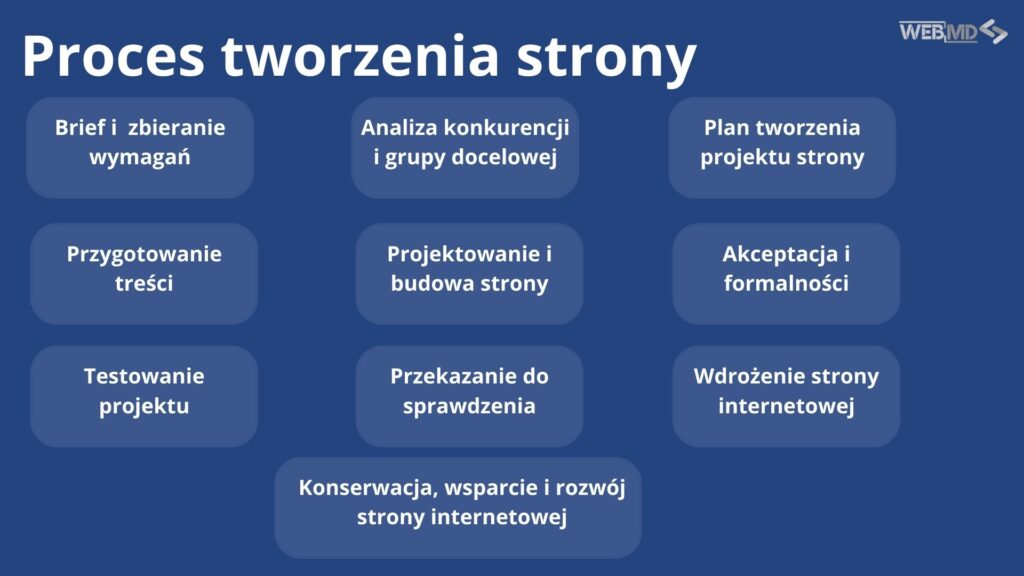

proces tworzenia strony internetowej w 10 krokach

Ile trwa stworzenie strony i od czego zależy czas realizacji?

Czasu w projekcie nie zjada kodowanie, tylko przejścia między etapami: oczekiwanie na treści, akceptacje i decyzje. Poniższa tabela pokazuje, gdzie w procesie realnie mija czas i co najczęściej wydłuża każdy etap. Pełne widełki „ile potrwa cała strona” oraz to, od czego zależą, rozkładam w osobnym materiale o tym, jak długo trwa stworzenie strony internetowej.

Etap

Gdzie mija czas

Co najbardziej wydłuża

Brief i opracowanie wymagań

1 do 2 spotkań

dostępność osoby decyzyjnej

Architektura i user flows

kilka dni

liczba podstron

Przygotowanie treści

najczęstsze wąskie gardło

tempo dostarczania materiałów

Projekt graficzny i poprawki

zależnie od liczby rund

liczba osób akceptujących

Kodowanie na WordPress (wizytówka)

od 5 do 15 dni roboczych

złożoność układu

Kodowanie dedykowane

od 3 do 8 tygodni

niestandardowa logika

Testy i poprawki

od 2 do 5 dni roboczych

liczba wykrytych błędów

Audyt powdrożeniowy

pierwsze 48 godzin

różnice serwera produkcyjnego

Polecany wpis: Koszt strony internetowej w 2026 roku

Mój proces tworzenia strony trzymam w sześciu stałych krokach i nie zaczynam kolejnego, zanim nie zamknę poprzedniego. Zaczynam od rozmowy i briefu, w którym ustalam cel strony, grupę odbiorców i potrzebne funkcje. Potem przedstawiam usługę i całą ofertę w jednym miejscu: zakres prac, wycenę, własność kodu i domeny, liczbę rund poprawek oraz zakres wsparcia. Po akceptacji oferty pobieram zaliczkę, która pozwala rozpocząć realizację. Następnie przechodzę do pracy nad stroną, czyli projektu, kodowania i wdrożenia, a każdy etap opieram na ustaleniach z briefu. Dalej idą poprawki i testowanie działania na różnych urządzeniach i przeglądarkach. Na końcu następuje finalizacja i publikacja, czyli podpięcie domeny produkcyjnej i uruchomienie strony. W około 90% realizacji nie podpisuję umowy i robię to świadomie. Z doświadczenia wiem, że sztywne zobowiązanie umowne zniechęca klientów jeszcze przed startem, a przy dużych agencjach bywa źródłem największej frustracji. Umowę przygotowuję wtedy, gdy klient sam tego potrzebuje, bo jasna oferta z konkretnymi zapisami buduje zaufanie szybciej niż paragrafy. Jeśli poszukujesz wykonawcy do Twojej strony albo masz wątpliwości, zapoznaj się z moją ofertą tworzenie stron internetowych dla firm.

Co przygotować przed startem projektu, żeby go nie opóźnić?

Przed pierwszą linijką kodu potrzebujesz czterech rzeczy: celu strony z jedną metryką, kompletu materiałów, listy funkcjonalności oraz budżetu z terminem. Bez tego nawet doświadczony zespół zgaduje zamiast projektować, a planowanie strony internetowej zwalnia już na starcie.

  • Cel strony i jedna liczba. Odpowiedz, co ma się wydarzyć po wejściu na stronę, na przykład piętnaście zapytań miesięcznie. Cel bez liczby pozostaje deklaracją.

  • Materiały. Logo w wektorze, zdjęcia, treści na stronę internetową i dane firmy. Brak materiałów jest najczęstszą przyczyną przestojów.

  • Lista funkcjonalności strony. Formularz, blog, galeria, płatności, integracje z CRM. Funkcja dodana po kodowaniu kosztuje dwa lub trzy razy więcej.

  • Dostępy oraz budżet z terminem. Dane do domeny i hostingu po Twojej stronie, górny limit wydatków i data startu.

Warto już tu wiedzieć, które elementy strony są obowiązkowe, zanim rozbudujesz zakres. Sam brief spisuję na dwóch stronach, a szczegółowy szablon w siedmiu punktach opisuję w materiale o zasadach tworzenia stron internetowych. Dostępy do domeny i hostingu ustalam na początku, bo ich zbieranie w dniu wdrożenia zawsze generuje przestój.

Czym różni się opracowanie wymagań od specyfikacji technicznej?

Opracowanie wymagań odpowiada na pytanie „co strona ma robić”, a specyfikacja techniczna na pytanie „jak to zbudować”. To dwa osobne dokumenty, które powstają jeden po drugim. Mieszanie ich w jednym pliku prowadzi do sytuacji, w której klient nie rozumie zapisów technicznych, a developer nie widzi kontekstu biznesowego.

Cecha

Opracowanie wymagań

Specyfikacja techniczna

Autor

klient wspólnie z wykonawcą

developer lub architekt

Język

biznesowy, zrozumiały dla laika

techniczny, z nazwami technologii

Zawartość

cele, grupa docelowa, funkcje

stack, baza danych, integracje API

Moment powstania

po briefie, przed projektowaniem

po zatwierdzeniu wymagań, przed kodowaniem

Przy małej wizytówce łączę oba dokumenty w jeden, dzieląc go na sekcję biznesową i techniczną. Przy serwisach z integracjami rozdzielam je zawsze, bo stworzenie specyfikacji technicznej potrafi liczyć kilkanaście stron i wymaga osobnej akceptacji po stronie developera. Dzięki temu rozdzieleniu późniejsza zmiana zakresu nie wywraca całej realizacji strony internetowej.

Dlaczego treści powstają przed projektem graficznym, a nie po nim?

Treści powstają przed projektem graficznym, bo to one wyznaczają długość sekcji, liczbę bloków i rozmieszczenie przycisków. Tworzenie projektu strony na wypełniaczu lorem ipsum kończy się rysowaniem ramek, do których potem nie pasują prawdziwe komunikaty.

Odwrotna kolejność daje zawsze ten sam efekt. Po dostarczeniu finalnych treści na stronę internetową trzeba przebudować układ, bo nagłówek ma czterdzieści znaków zamiast dwudziestu, a opis usługi zajmuje trzy akapity zamiast jednego. Taka runda poprawek zajmuje w praktyce od 3 do 7 dni roboczych i łatwo jej uniknąć.

Jest jeden wyjątek. Gdy klient ma gotową, dopracowaną treść strony na start, projektant może budować układ wprost wokół niej. Wtedy kolejność bywa odwrócona świadomie, a nie z pośpiechu.

Jak przebiega projektowanie graficzne i ile rund poprawek obejmuje?

Projektowanie graficzne przebiega od wireframe’u, przez makietę, aż po prototyp interaktywny, a standardem rynkowym są dwie lub trzy rundy poprawek. Praca idzie w powtarzalnym schemacie: projekt, uwagi klienta, ponowna prezentacja. Każda tura przybliża wygląd strony internetowej do wersji finalnej.

Zaczynam zawsze od projektu strony głównej, bo to on wyznacza kierunek dla reszty podstron. Dopiero po jego akceptacji projektuję kolejne widoki. Szerzej ten etap rozwijam w materiale o tym, czym jest makieta strony internetowej.

Nie każdy projekt wymaga pełnego mockupu. Przy prostej wizytówce do pięciu podstron wystarczy dobry projekt graficzny strony głównej jako referencja. Mockup i prototyp stają się potrzebne, gdy serwis ma kilkanaście podstron, rozbudowane formularze albo niestandardowy układ sekcji.

Limit rund poprawek warto zapisać w ofercie. Bez limitu wykonawca albo podnosi cenę, albo obniża jakość przy piątej iteracji, a realizacja traci tempo.

Na czym polega kodowanie, wdrożenie i testowanie strony przed publikacją?

Na tym etapie zaakceptowany projekt zamienia się w działającą stronę, którą przenosi się na serwer i sprawdza przed publikacją. Kodowanie strony internetowej odwzorowuje projekt w kodzie, wdrożenie uruchamia serwis w środowisku docelowym, a testowanie projektu eliminuje błędy, zanim zobaczy je użytkownik.

Kodowanie strony: frontend, backend i integracja z systemem CMS

Kodowanie strony www dzieli się na frontend i backend. Frontend odpowiada za wygląd i responsywne strony internetowe, więc powstaje w HTML, CSS i JavaScript. Backend obsługuje logikę, bazę danych i system zarządzania treścią, dzięki któremu samodzielnie edytujesz stronę po starcie. Przy realizacji na WordPress wdrażam dedykowany motyw zamiast gotowego szablonu, bo daje pełną kontrolę nad kodem strony i wydajnością.

Wdrożenie na serwer produkcyjny: SSL, przekierowania 301 i cache

Wdrożenie strony internetowej na serwer produkcyjny to przeniesienie jej z serwera testowego na docelowy hosting. Instalacja strony www obejmuje podpięcie domeny, certyfikat SSL i konfigurację cache, żeby strona ładowała się szybko od pierwszego dnia. Przy modernizacji starego serwisu przygotowuję komplet przekierowań 301 przed publikacją, bo jeden pominięty redirect to utrata pozycji i błąd 404 dla użytkowników z zakładek.

Testowanie projektu: przeglądarki, urządzenia i formularze kontaktowe

Testowanie projektu sprawdza, czy strona działa tak samo w Chrome, Safari i Firefox, osobno na telefonie i na komputerze. Wysyłam każdy formularz kilka razy i potwierdzam, że wiadomość dochodzi oraz że pojawia się komunikat po wysłaniu. Progi wydajności, czyli Core Web Vitals, weryfikuję na danych terenowych z realnych użytkowników, bo to one liczą się w ocenie Google. Emulator nie zastępuje tu fizycznego urządzenia, bo nie wyłapie problemów z dotykiem ani z renderowaniem fontów.

WordPress, kreator czy dedykowane kodowanie – co wybrać do budowy strony?

Dla większości firm najlepszym wyborem jest strona internetowa WordPress, kreator stron internetowych sprawdza się na szybki start z ograniczeniami, a dedykowane tworzenie stron ma sens przy niestandardowej logice. Według danych W3Techs WordPress odpowiada za ponad 40% wszystkich stron w internecie, co przekłada się na dużą dostępność specjalistów i wtyczek. Jeśli nie znasz tego systemu, zacznij od zrozumienia, czym jest WordPress i jak działa, zanim porównasz go z alternatywami.

Kryterium

Kreatory do tworzenia stron

WordPress

Dedykowany, indywidualny projekt strony

Dla kogo

wizytówka na start, freelancer

większość firm do kilkudziesięciu podstron

konfiguratory, rezerwacje, integracja z ERP

Model kosztu

abonament miesięczny

jednorazowa realizacja plus hosting

najwyższy koszt wejścia

Orientacyjny koszt

od kilkudziesięciu zł miesięcznie

od 2200 do 8000 zł

od 10 000 zł w górę

Kontrola i migracja

ograniczona, ryzyko uzależnienia od platformy

pełna, kod po stronie właściciela

pełna, zależna od dokumentacji

Możliwości SEO

ograniczone

rozbudowane

dowolne

Widełki kosztów podaję z realizacji dla małych i średnich firm, więc traktuj je orientacyjnie. Zasada wyboru jest prosta: dedykowane kodowanie rekomenduję dopiero wtedy, gdy żadna kombinacja wtyczek nie obsłuży logiki biznesowej. Dla większości projektów projektowanie stron dla WordPress w zupełności wystarcza, a główna wada kreatorów ujawnia się po roku, gdy chcesz przenieść stronę gdzie indziej i okazuje się to trudne albo niemożliwe.

Co sprawdzić w pierwszych 48 godzinach po uruchomieniu strony?

W pierwszych 48 godzinach po oficjalnym uruchomieniu strony przechodzę audyt powdrożeniowy, czyli kontrolę wszystkiego, czego nie da się w pełni sprawdzić na serwerze testowym. Produkcyjny serwer ma inną konfigurację i cache, więc dopiero na nim widać realne zachowanie witryny.

  • Indeksacja. Weryfikuję, czy Google Search Console odbiera mapę witryny i czy plik robots.txt nie blokuje potrzebnych zasobów. Strona główna powinna trafić do indeksu w ciągu doby.

  • Przekierowania 301. Przy modernizacji sprawdzam każdy stary adres. Jeden brakujący redirect to utrata pozycji i błąd 404.

  • Formularze z realnymi powiadomieniami. Wysyłam kilka testowych wiadomości z różnych przeglądarek i potwierdzam, że trafiają na właściwy adres, a nie do spamu.

  • Wydajność i podstawy pod pozycjonowanie stron. Kontroluję parametry na produkcji, poprawność meta tagów oraz to, czy analityka zbiera dane od pierwszej minuty. To punkt wyjścia do dalszej optymalizacji SEO.

Prowadzę checklistę audytu powdrożeniowego z 34 punktami, a jej przejście zajmuje od dwóch do czterech godzin. W ciągu ostatnich trzech lat ani razu nie zdarzyło się, żeby przy pierwszym uruchomieniu na produkcji wszystko działało bez poprawki. Dlatego ten etap planuję zawsze, a nie tylko przy większych serwisach.

Audyt powdrożeniowy różni się od okresowego audytu działającego serwisu. Ten pierwszy to jednorazowa kontrola tuż po starcie, a pełną, cykliczną diagnozę SEO, wydajności i treści opisuję osobno w materiale o tym, jak przeprowadzić audyt strony internetowej. Różni się też od checklisty odbioru, którą przechodzi klient przed zapłatą: tamta chroni zamawiającego, a audyt powdrożeniowy jest wewnętrzną kontrolą wykonawcy.

Jak wygląda szkolenie z obsługi oraz wsparcie i rozwój strony po wdrożeniu?

Po uruchomieniu dochodzą trzy rzeczy: szkolenie z zakresu obsługi strony, pomoc techniczna i dalszy rozwój strony internetowej. Szkolenie przekazuje kontrolę nad treścią klientowi, wsparcie utrzymuje serwis w dobrej kondycji, a rozwój dokłada nowe sekcje i funkcjonalności strony w miarę zmian w firmie.

  • Szkolenie z obsługi strony. Pokazuję logowanie, edycję treści, publikację wpisów i obsługę formularzy. Sesję nagrywam, żeby klient mógł do niej wrócić.

  • Wsparcie i utrzymanie. Aktualizuję rdzeń CMS, wtyczki i motyw, wykonuję kopie zapasowe i monitoruję dostępność. Nieaktualna wtyczka to najczęstszy powód włamania.

  • Rozwój strony internetowej. Dochodzą nowe podstrony, sekcje ofertowe i integracje. Po kilku miesiącach analizuję dane i poprawiam podstrony o wysokim współczynniku odrzuceń.

Warto ustalić zakres wsparcia jeszcze przed startem. Samodzielna aktualizacja wtyczki bez wcześniejszej kopii potrafi wyłączyć stronę na kilka godzin, dlatego bieżącą administrację stroną internetową na WordPress lepiej powierzyć komuś, kto robi to regularnie. Jasny podział obowiązków oszczędza nerwów po obu stronach.

Co najczęściej opóźnia realizację strony i jak temu zapobiec?

Najczęstszą przyczyną opóźnień nie jest kodowanie ani projektowanie, tylko brak materiałów od klienta. Przestoje po stronie zleceniodawcy odpowiadają za większość poślizgu w harmonogramie, a wszystkie da się ograniczyć jednym mailem na początku współpracy.

  • Brak treści i zdjęć na start. Deklarowany tydzień zamienia się w praktyce w kilka tygodni. Każdy dzień bez materiałów blokuje przygotowanie treści, a potem projektowanie graficzne.

  • Zmiana zakresu w trakcie. Nowa podstrona po zamknięciu specyfikacji wymusza przebudowę architektury informacji. Jedna taka zmiana przesuwa wdrożenie o dwa tygodnie.

  • Zbyt wielu decydentów. Gdy projekt akceptują cztery osoby z różnym gustem, każda runda poprawek trwa kilkukrotnie dłużej.

  • Opóźnione akceptacje i brak dostępów. Brak feedbacku i brak danych do hostingu zamrażają kolejne etapy budowy strony.

W moich projektach przestoje po stronie zleceniodawcy odpowiadają za 60 do 70% całkowitego poślizgu harmonogramu. Dlatego komplet identyfikacji i danych firmy, zdjęć i dostępów ustalam jako warunek startu , a nie jako coś do dosłania w trakcie. Ten jeden wymóg skraca realizację bardziej niż jakiekolwiek przyspieszenie kodowania.
